Ремонтът на ул."Иван Вазов" навършва една година и краят не се вижда

Ремонтът на ул."Иван Вазов" навършва една година и краят не се вижда

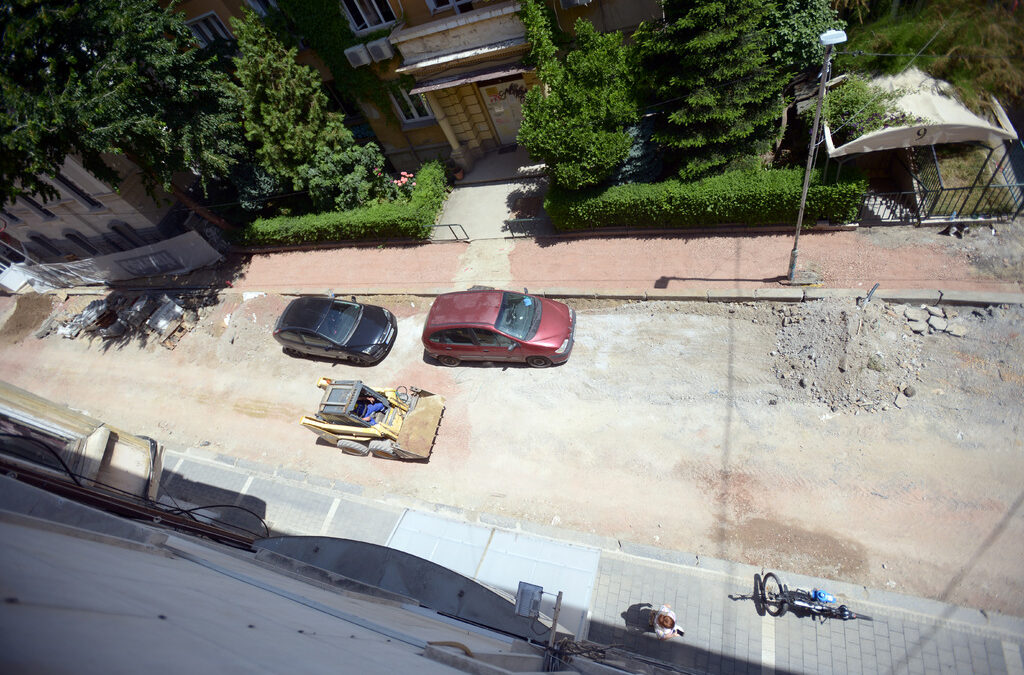

Улица "Иван Вазов" днес.
Улица "Иван Вазов" днес.
Не зная кога точно ще свърши ремонтът на ул. "Иван Вазов", заяви зам.-кметът по транспорта Дончо Барбалов. "В момента екип на ЧЕЗ подменя 10-киловолтов кабел, който се оказа старо съоръжение", обясни той причината за поредното копаене на централната улица.
Само след 4 дни, на 18 юни, ремонтът на ул. "Иван Вазов" ще навърши една година, откакто е започнал. Първата копка беше на "Софийска вода", която започна подмяна на стар водопровод и канализация от 1935 г. Обещанието беше всичко да приключи до края на декември 2018 г. В края на ноември обаче обектът бе зазимен, заради "лоши климатични условия".
Като друга причина за забавянето "Софийска вода" изтъкна пропадане на асфалта на кръстовището с ул. "Цар Шишман". Междувременно през миналата есен минаха две обществени обсъждания на проекта за основно обновяване на улицата. То започна, след като беше зарит подмененият водопровод.
В края на май отчасти стана готов участъкът от ул. "Иван Вазов" между бул. "В. Левски" и "Цар Шишман" – с нова настилка на тротоарите и паваж на платното. Останалата по-голяма част - до ул. "Раковски", продължава да е разкопана.
На 15 май главният архитект на София Здравко Здравков обяви пред БНТ, че ремонтът на улицата ще се забави, този път заради "Топлофикация-София". Дружеството при обсъжданията на проекта за ремонт на "Ив. Вазов" не предупредило, че в близост се налага да смени по спешност магистрален топлопровод.
"Софийска вода" и ЧЕЗ казаха какво има да правят като ремонти още при обсъжданията, но "Топлофикация-София" тогава не обяви нищо", упрекна я главният архитект.
Сега, близо месец след изказването на главния архитект, се оказва, че "похвалената" ЧЕЗ на свой ред се захвана да копае по ул."Иван Вазов" - този път заради неотложна смяна на подземен електрически кабел.
"В процеса на ремонта на ул. "Иван Вазов" работниците откриха, че има 10-киловолтово старо съоръжение под единия тротоар. ЧЕЗ поискаха да го подменят и ние трябва да им дадем тази възможност, защото кабелът не отговаря на съвременните технически условия – нито като конструкция, нито като местоположение", обясни зам.-кметът по транспорта Дончо Барбалов. По тази причина той не се ангажира с прогноза кога ще бъде готова тази централна улица.

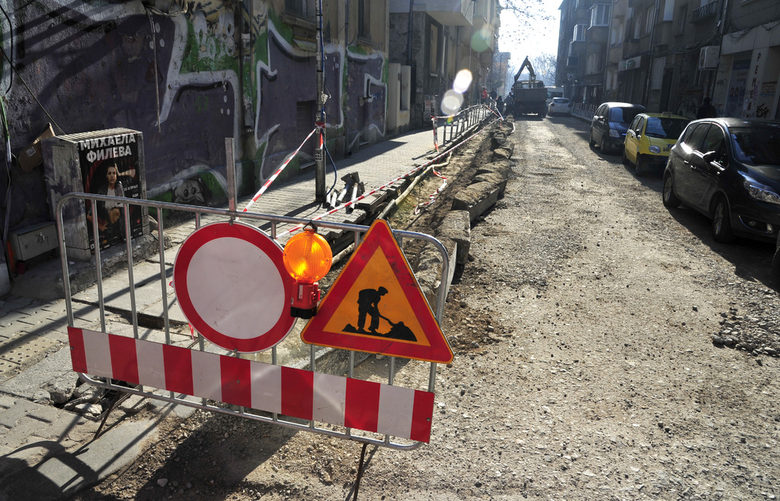

Февруари 2019 г. Тротоарът отляво е с нова настилка. Още не се знае, че ще бъде отново разкопан, заради смяна на кабел на ЧЕЗ.
Февруари 2019 г. Тротоарът отляво е с нова настилка. Още не се знае, че ще бъде отново разкопан, заради смяна на кабел на ЧЕЗ.
Април 2019 г.
Април 2019 г.

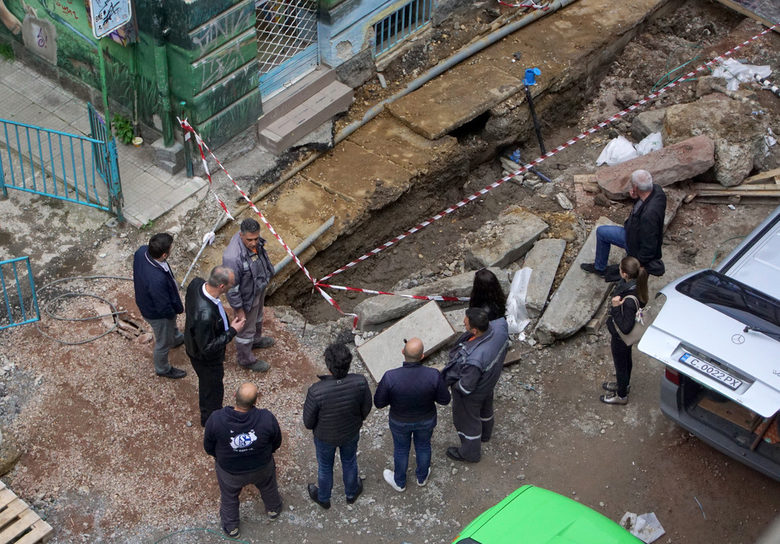

14 май. Екип на ЧЕЗ установява, че се налага смяна на 10-киловолтов кабел.
14 май. Екип на ЧЕЗ установява, че се налага смяна на 10-киловолтов кабел.
